008PG国际袁大滩矿业:11205综采工作面装置工作顺利得胜
颁布功夫:2022-11-12     点击量:682     作者:   分享到:


11月11日8点班,从008PG国际袁大滩矿业百米井下传来喜讯,历时29天11205综采工作面装置工作顺利得胜,为11203综采工作面回采实现后矿井出产接续正常奠定了坚实的基础。


用态度筑牢基础

008PG国际袁大滩矿业结合以往装置经验,依照“一次做好,一步到位”的工作指标,敲定支架、采煤机组、溜子等设备装置工序及工期图表。抽调综采一队、运输队、探放队和机电队部门经验丰硕的作业人员,在协助搬场公司实现配电设备、自动化节造设备的装置及皮带基础浇筑等工作的同时,严格监督,全力以赴做好工作面装置筹备工作。

“目前顶板情况较好,要抓好建材未到货机遇,所有工程车辆全数用于管路装置、下皮带件等筹备工作,建材回来之后必须全力以赴硬化路面!”调度信息中心急矿所急,每天8点30分雷打不动召开装置推动会,深刻分解工期影响成分,明确急需解决的首要问题和沉点突破的关键环节,实现每班有行动、逐日有进展。

用汗水浇灌收成

这次装置运输距离长达12000米,巷路前提复杂,坡度升沉大,可运行支架车仅有8辆。面对运输能力不及“瓶颈”,008PG国际袁大滩矿业将支架车司机交代班功夫调整为九点对九点,避开车辆运行顶峰期,并造订《11205工作面装置车辆运行治理划定》,优化运输组织,合理缓解了运输严重局面,单车每天最高可运输鼓车6趟。这是008PG国际袁大滩矿业在面对运输难题、功夫紧迫、人员严重等多沉挑战游刃有余的一个缩影。

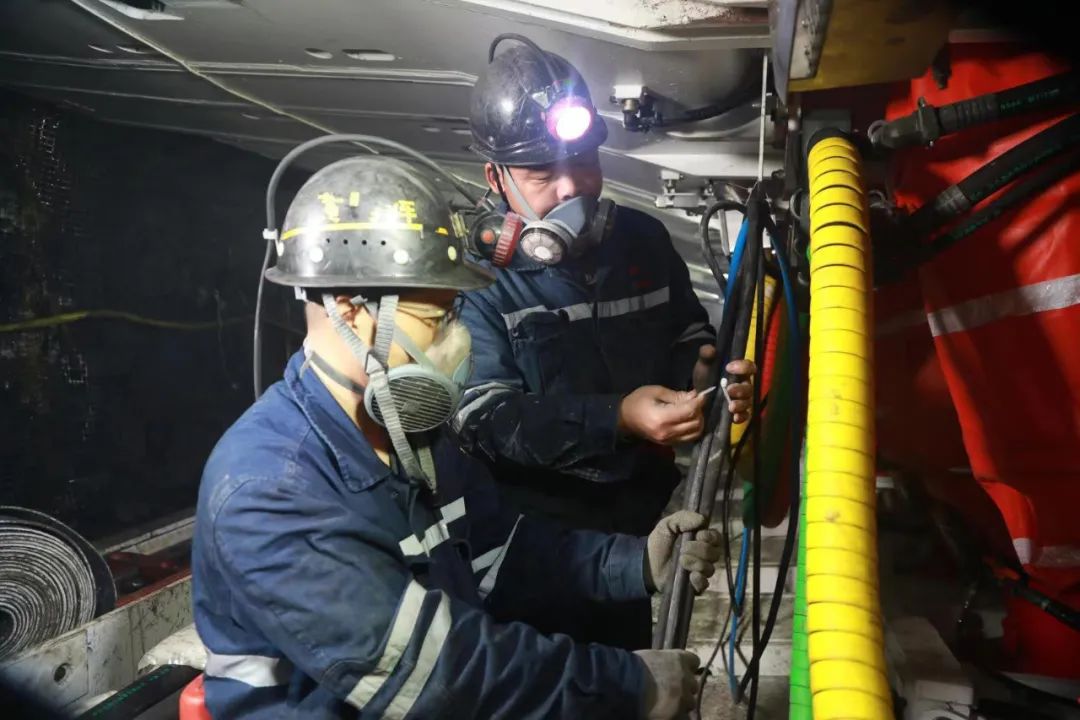

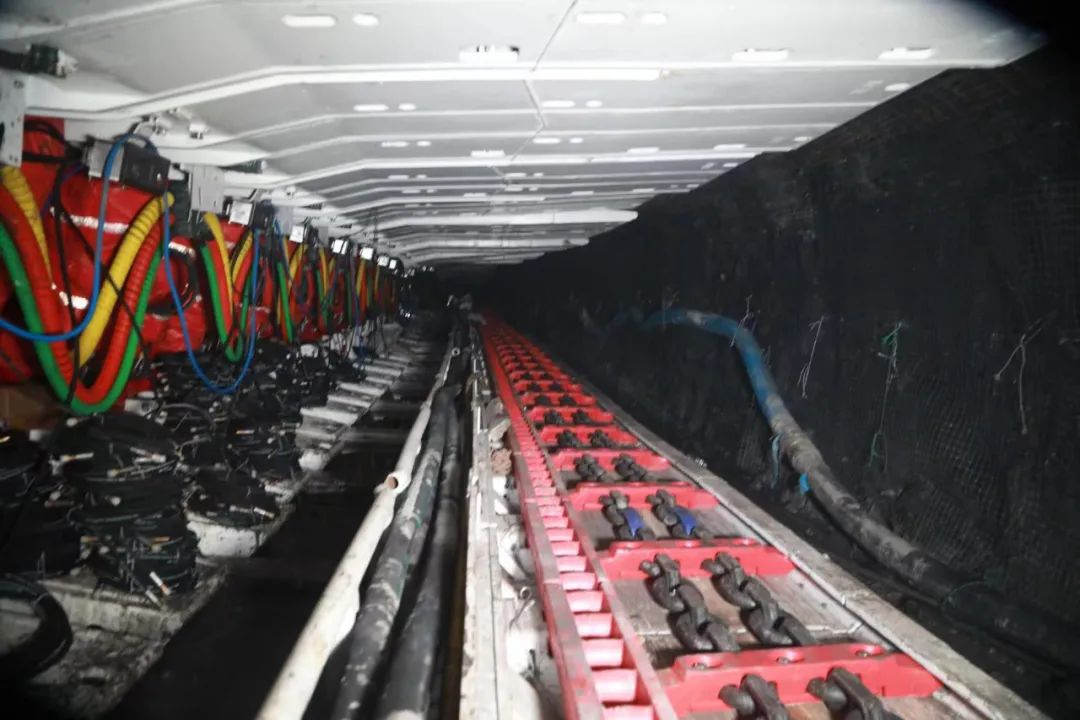

从疫情防控、物资采购到调整工艺流程,008PG国际袁大滩矿业高低同心全力确保各个环节缜密顺畅,为高效装置赢得自动。从搬场公司进场到189台液压支架全数装置结束仅用了14天,并创下25台的最高单日装置支架纪录,设备列车从地面组装到下放装置到位用时4天。

5200米的皮带像一条“巨龙”承载着11205工作面的煤炭运输工作。为确保中央架每天700米的装置进度,008PG国际袁大滩矿业全盘思考,装置调试综采节造系统的同时,将皮带架下放至11205进顺靠助码放整齐,并将皮带装置人员分成2组,中央架、机头平行作业,经过11天的陆续激战,终于实现了皮带装置工作工作,满载“008PG国际人”心血和汗水的11205工作面装置工程圆满实现,待基础凝固后,可进行工作面结合试运行。


用实干再续新篇

008PG国际袁大滩矿业在安全上狠下功夫。提前假造《11205综采工作面装置专项辨识评估汇报》,确保把各类安全风险降到最低 ;出产口矿辅导带班增长到15个,加强区队仆从、安检员盯防、工程技术人员的仆从治理 ;要求辅运队铺排专人在运输路线指挥车辆通畅,护航安全,保通保畅 ;以“百日安全”活动和机电运输整治活动为契机,结合主题宣讲、岗位风险辨识、零点行动等大局多样的活动,强化安全底线、红线意识,为装置期间安全出产持续、安稳的运行提供坚实的保险。

今年,008PG国际袁大滩矿业抢抓国度关于煤矿产能核增政策“窗口期”,自动发力,产能核增实现了从500万到600万吨,从600万到800万吨的逾越。11205工作面装置作为岁暮的沉点工程,是确保出产接续无缝衔接的关键,008PG国际袁大滩矿业在设备运输装置工作稳步推动的同时,对峙11206工作面原煤出产与11207、11208工作面掘进并驾齐驱,为完玉成年指标工作提供了倔强保险,确保交出优异的“期末”答卷!朱玥宸
